Της Κορίνας Καφετζοπούλου
Δύο χρόνια πέρασαν από την ημέρα που το δημοτικό συμβούλιο Μαλεβιζίου κατά πλειοψηφία και κατόπιν της εισήγησης του αρμόδιου αντιδημάρχου, Γιώργου Πετούση αποφάσισε να ματαιώσει το συμβασιοποιημένο έργο στον κόμβο Τζωράκη.
Η απόφαση αυτή είχε ληφθεί κόντρα και στις αντιδράσεις των κατοίκων που απαιτούσαν να γίνει το έργο που είναι συνυφασμένο με την ασφάλεια τους και το αναμένει διακαώς η περιοχή.
Η αντίδραση των κατοίκων μάλιστα είχε εκφραστεί με επίσημο τρόπο καθώς είχαν κατατεθεί 569 υπογραφές που ζητούσαν την κατασκευή του κόμβου το συντομότερο δυνατόν.
Το έργο που είχε δημοπρατηθεί από την προηγούμενη δημοτική αρχή δεν ήταν η οριστική λύση. Ήταν η προσωρινή. Σε αυτό είχε σταθεί τότε, μεταξύ άλλων, η πλειοψηφούσα παράταξη η οποία όμως ευελπιστούσε ότι το νέο έργο θα είναι έτοιμο να ξεκινήσει το 2021.
Αυτό τουλάχιστον προσδοκούσε ο δήμαρχος, Μενέλαος Μποκέας, που ενώπιον του σώματος σε εκείνη τη συνεδρίαση είχε εκτιμήσει ότι οι εργασίες του νέου έργου «θα έχουν ξεκινήσει το 2021» και δεν πρέπει κανείς να ανησυχεί.

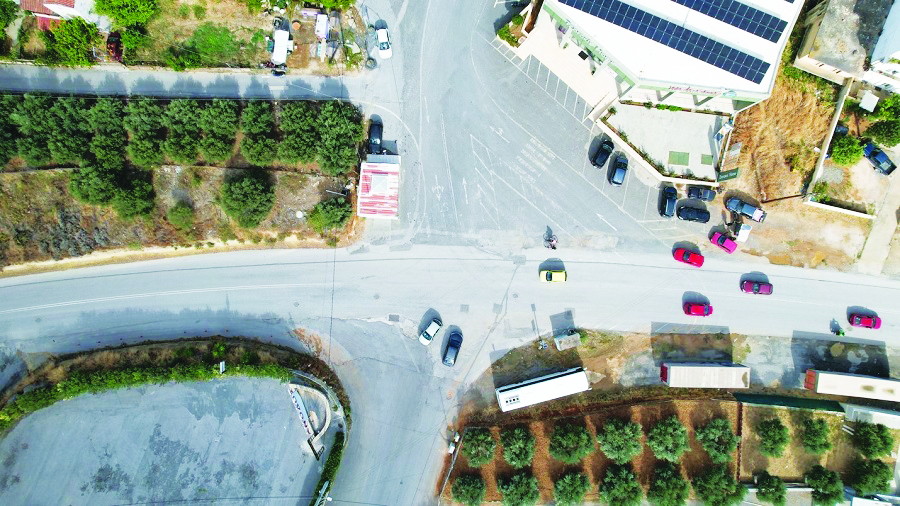

Η πραγματικότητα τους διέψευσε όμως και το μόνο που είναι σταθερό είναι η καθημερινή αγωνία των κατοίκων που διασχίζουν καθημερινά τον επικίνδυνο αυτό σταυροδρόμι. Από τη ματαίωση του προσωρινού έργου του κόμβου Τζωράκη μέχρι σήμερα έχουν γίνει πολλά γεγονότα που σχετίζονται με το μεγαλεπίβολο έργο της ανάπλασης της Ελευθερίου Βενιζέλου και μια σημαντική αλλαγή ως προς τη μόνιμη λύση που δρομολογείται μεθοδικά εδώ και αρκετούς μήνες.
Για να μην “σκοντάψει” άλλη μια φορά το έργο του κόμβου Τζωράκη, από τη δημοτική αρχή αποφασίστηκε να γίνει αλλαγή επί της οριστικής λύσης και να “μικρύνει” λίγο το τελικό έργο.
Με βάσει αυτή την απόφαση τους τελευταίους μήνες όλοι εργάζονται σιωπηλά και ακολουθεί η μια μετά την άλλη οι αποφάσεις στη ΔΙΑΥΓΕΙΑ που καθορίζουν και την πορεία ίσως του σημαντικότερου έργου του Γαζίου, που θα διασφαλίσει συνθήκες ασφάλειας σε εκατοντάδες χρήστες της οδού.
Πληροφορίες της “Φωνής του Μαλεβιζίου” αναφέρουν ότι η απόφαση για τροποποίηση της εγκεκριμένης τελικής μελέτης έγινε διότι ένα τμήμα του έργου που απαιτεί έκταση στο εκτός σχεδίου πόλης δεν μπορεί να περιέλθει στα χέρια του Δήμου.
Κάτι που θα έβαζε πάλι σε περιπέτειες το νέο σχεδιασμό της οριστικής λύσης.
Η αλλαγή που έγινε επί της διαμέτρου χαρακτηρίστηκε “ελάχιστη” ενώ με έμφαση τονίστηκε ότι ο νέος σχεδιασμός προσαρμόζεται πλήρως στα τεχνικά χαρακτηριστικά της ανάπλασης της Ελ. Βενιζέλου.

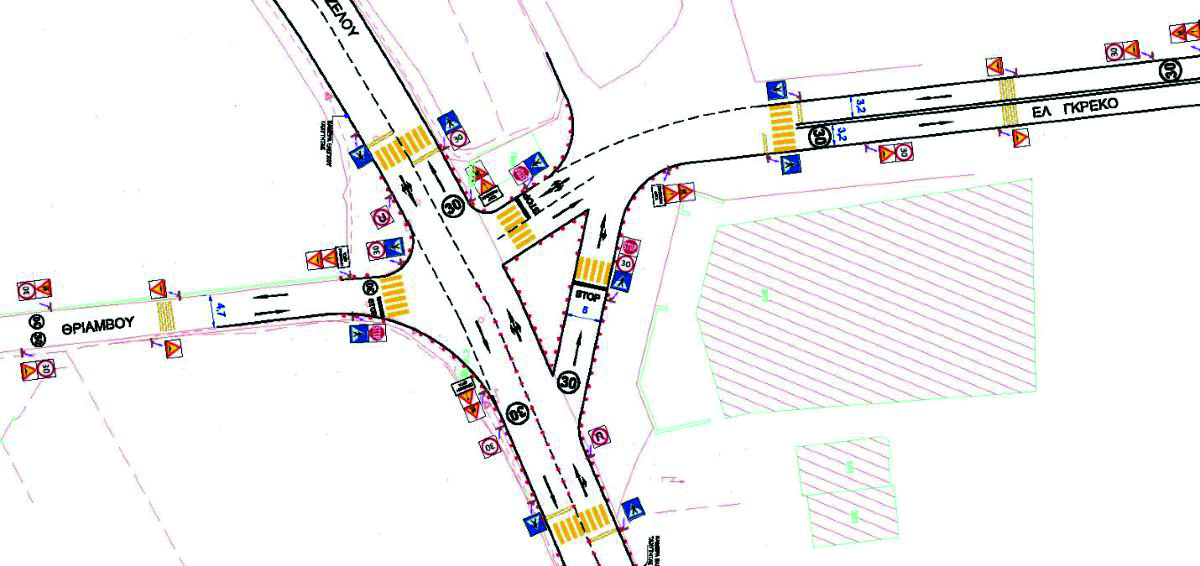

Ο νέος κόμβος δηλαδή που θα γίνει πάνω στην Ελευθερίου Βενιζέλου “κουμπώνει” στην ανάπλαση.

Μικραίνει ο κόμβος για να μην “σκοντάψει” το έργο στο σχέδιο πόλης. Η τροποποίηση της μελέτης που κόστισε 11 χιλιάδες ευρώ είναι έτοιμη και αναμένονται τα τεύχη δημοπράτησης.
Με δωρεά η νέα μελέτη
Όπως προκύπτει από με τα επίσημα έγγραφα η «Τροποποίηση της εγκεκριμένης οριστικής μελέτης του κόμβου (ROUNDABOUT) 3 (Ελ Γκρέκο) του έργου «Ανάπλαση της οδού Ελευθερίου Βενιζέλου», ήταν συνολικής αξίας έντεκα χιλιάδων ευρώ (11.000,00 €), μη συμπεριλαμβανομένου ΦΠΑ.
Το ποσό αυτό εξασφαλίστηκε με δωρεά κατόπιν της συμφωνίας που έγινε μεταξύ του Δήμου Μαλεβιζίου και της εταιρείας με την επωνυμία «Ηλεκτρική Διασύνδεση Κρήτης – Αττικής Αριάδνη Μονοπρόσωπη Ανώνυμη Εταιρεία Ειδικού Σκοπού» με το διακριτικό τίτλο «Αριάδνη Interconnection Μονοπρόσωπη ΑΕΕΣ». Η εν λόγω δωρεά αφορά στην υλοποίηση αντισταθμιστικών δράσεων (κατάρτιση & εκτέλεση συμβάσεων έργων, προμηθειών και υπηρεσιών). Η σύμβαση δωρεάς υπεγράφη στις 24.10.2022.
Εγκρίθηκε από την Περιφέρεια
Λίγο πριν τα Χριστούγεννα η σχετική μελέτη εγκρίθηκε από την αρμόδια υπηρεσία και συγκεκριμένα τη Δ/νση Τεχνικών Έργων της Περιφέρειας Κρήτης. Η Οικονομική Επιτροπή του Δήμου σε συνεδρίαση ενέκρινε την παραλαβή της.
Όπως προκύπτει από τις αποφάσεις ανάδοχος μελετητής είναι η εταιρεία G.T.B ΑΝΟΔΟΣ Α.Ε.
Ενώ σε εκκρεμότητα τουλάχιστον μέχρι τα Χριστούγεννα ήταν η παράδοση τευχών δημοπράτησης από την εταιρεία G.T.B ΑΝΟΔΟΣ Α.Ε. σύμφωνα με την 17-06-2022 προσφορά της.
Φτάνει η ώρα
Όπως προκύπτει το έργο είναι έτοιμο να μπει επιτέλους σε φάση υλοποίησης. Μένει να δούμε ποιες θα είναι οι επόμενες κινήσεις της δημοτικής αρχής και πότε θα γίνουν οι επίσημες ανακοινώσεις και για τον τρόπο της ανάθεσης για αυτό το τόσο σημαντικό έργο για την περιοχή και τους κατοίκους που καθημερινά δεινοπαθούν για να διασχίσουν το σημείο καρμανιόλα.
Όσον αφορά στο ερώτημα αν η προσωρινή λύση με την “τελική” της τελικής έχει διαφορές η απάντηση από όσους έχουν δει τη μελέτη είναι ότι: «Ναι, υπάρχει διαφορά και είναι χαώδης. Το ένα έργο δεν έχει καμία σχέση με το άλλο».
Τα τεχνικά χαρακτηριστικά του τελικού έργου που θα δείξουν και τις διαφορές δεν είναι ακόμη γνωστά.
Δημοσίευμα της “Φωνής του Μαλεβιζίου”
